高須のGRAYと木の家
尾道市高須町
地域別にみる|すべて
建築中レポート
- 1. 2022年06月24日
-

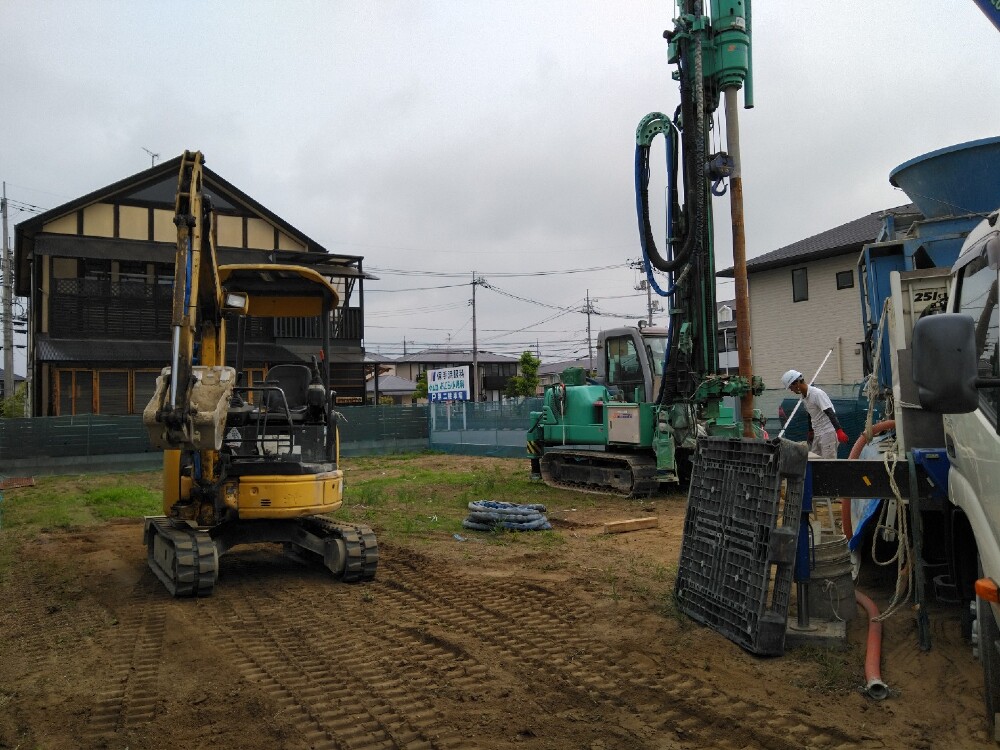

着工しました!
工事がスタートしました!
上棟へ向けて基礎工事、先行配管、土台とどんどん進んでいきます!
工事の進捗をお楽しみに!!
- 2. 2022年07月15日
-

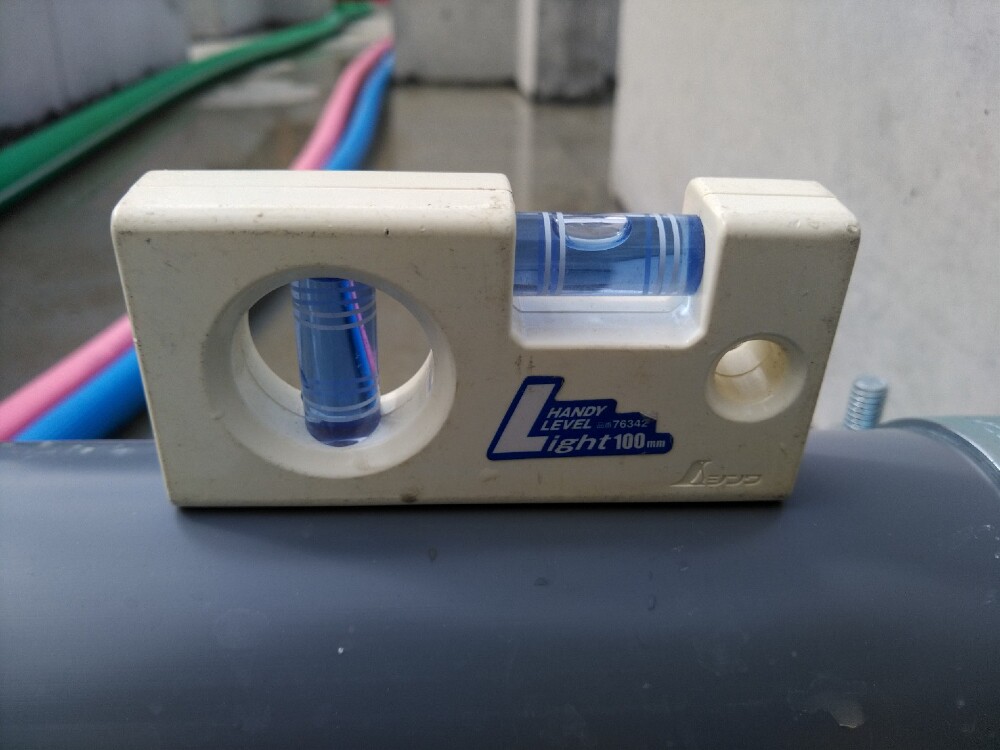

基礎検査・先行配管検査
本日は基礎検査と配管検査の日。
基礎の不陸であったり配管の勾配を確認したりする作業です。
土台や上棟以後は表に出てこない部分だからこそこのタイミングも
重要なのです。
- 3. 2022年07月22日
-
柱検査
先週、無事に上棟しました。

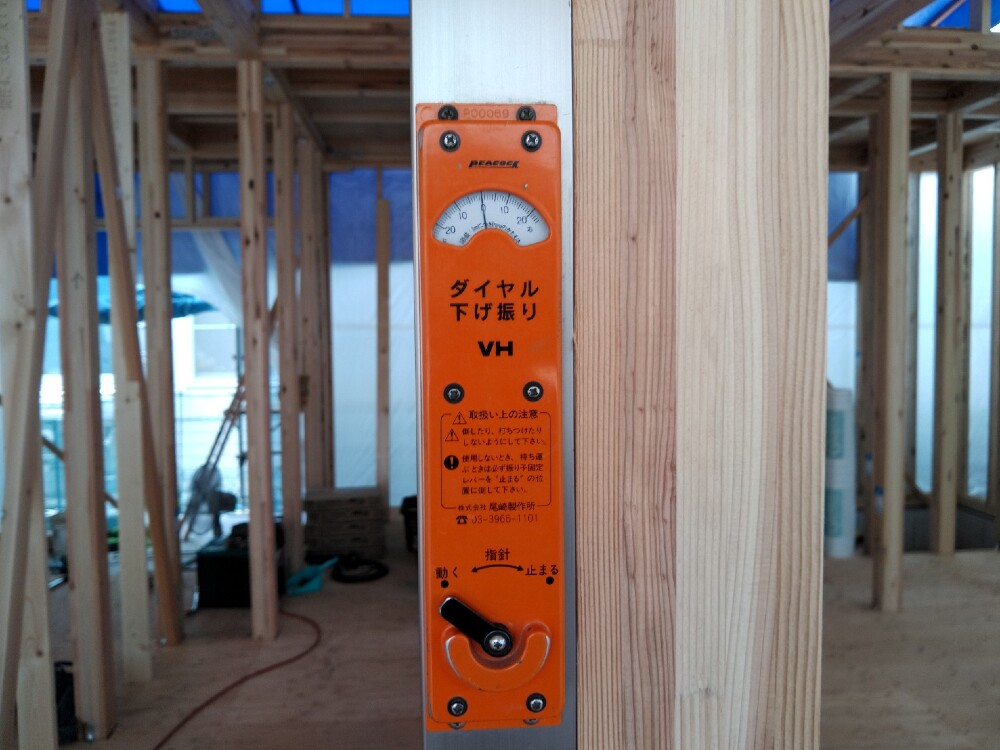

まずは柱の垂直や床の水平といった自社検査を行いました。
来週には中間検査を控え、少しずつ現場が動いていっています!
- 4. 2022年07月29日
-
ダイライトの施工①
今週の火曜日に中間検査を受けました。
中間検査前にはいくつかのチェックを行います。
ダイライトは外周部の壁に施工している材料になります。
そのチェックではダイライトが適切の施工されているかを見ていっています。

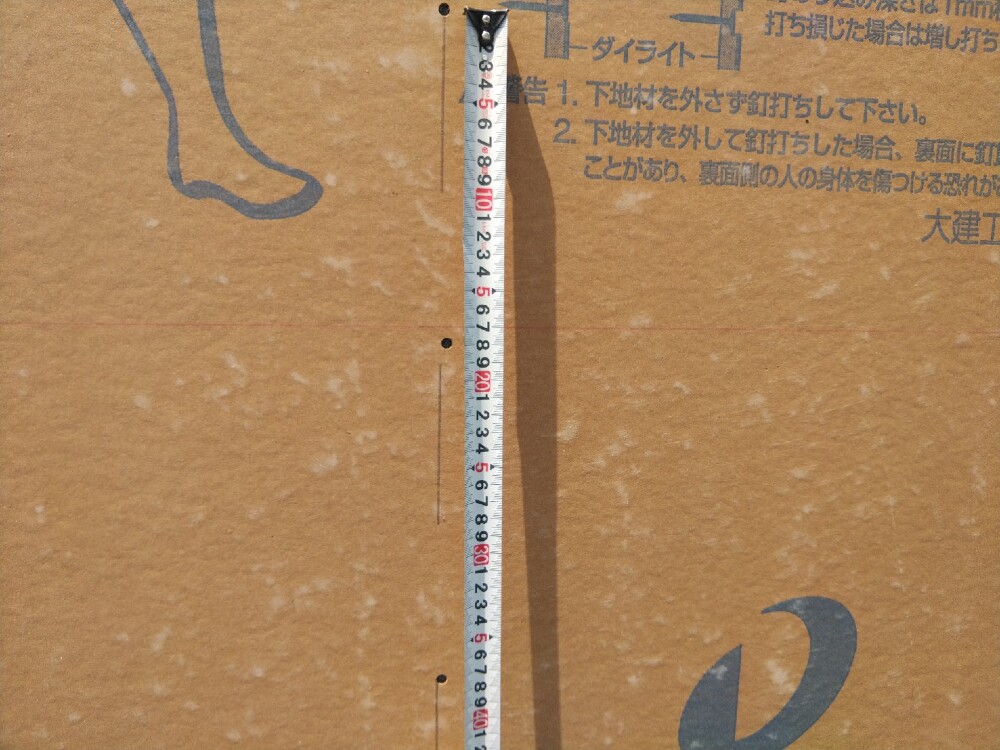

その中の一つダイライトの釘の間隔を測っている写真です。
- 5. 2022年07月29日
-
ダイライトの施工②
この写真は参考程度に。

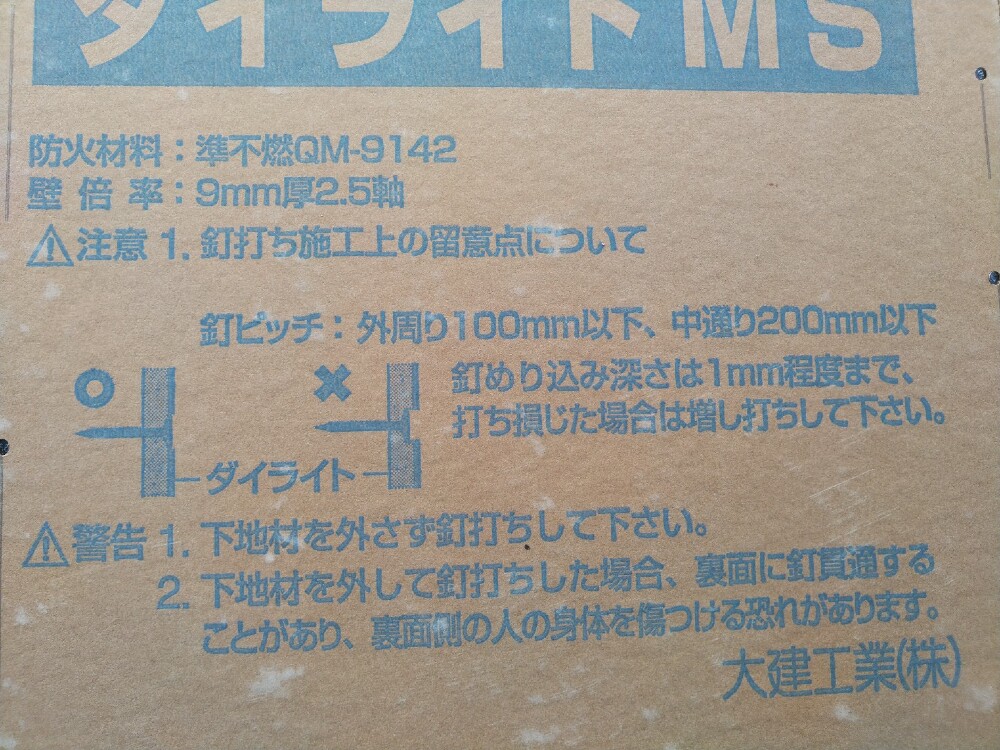

釘の間隔について書かれていて、
外回りは100㎜以下、中通り200㎜以下となっています。
チェック時に釘が適切なピッチで打たれているか確認していっています。
- 6. 2022年08月19日
-
ボード施工の話
壁セルロースの施工が終わり、
現在壁ボードの施工中です。

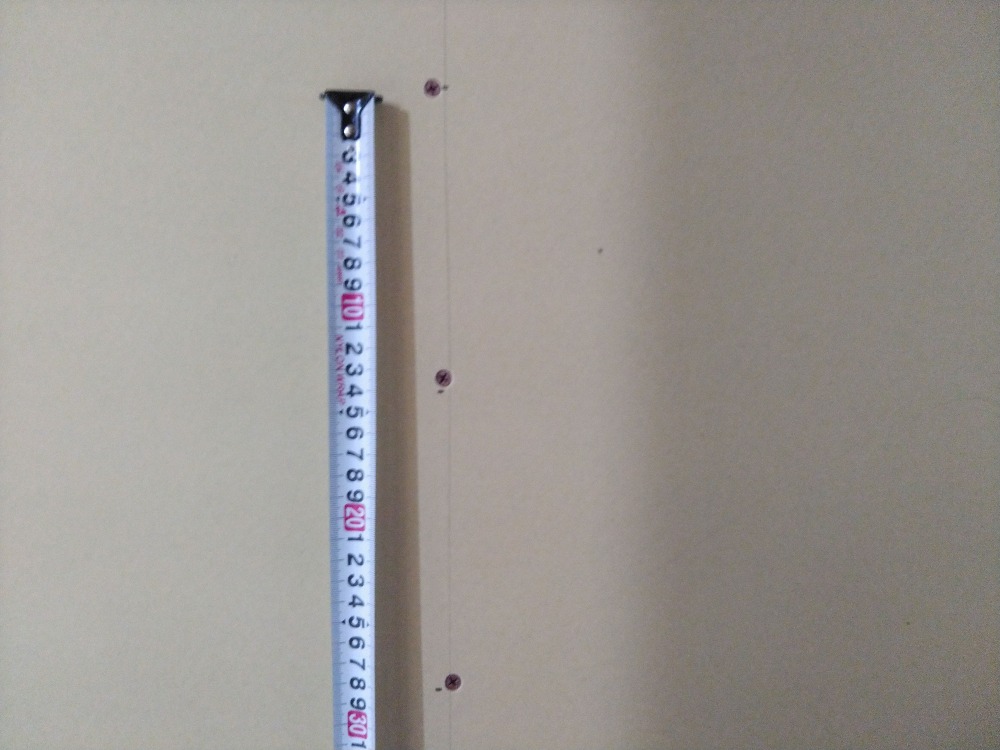

ボードビス施工は150㎜間隔で
施工していっています。
- 7. 2022年09月02日
-

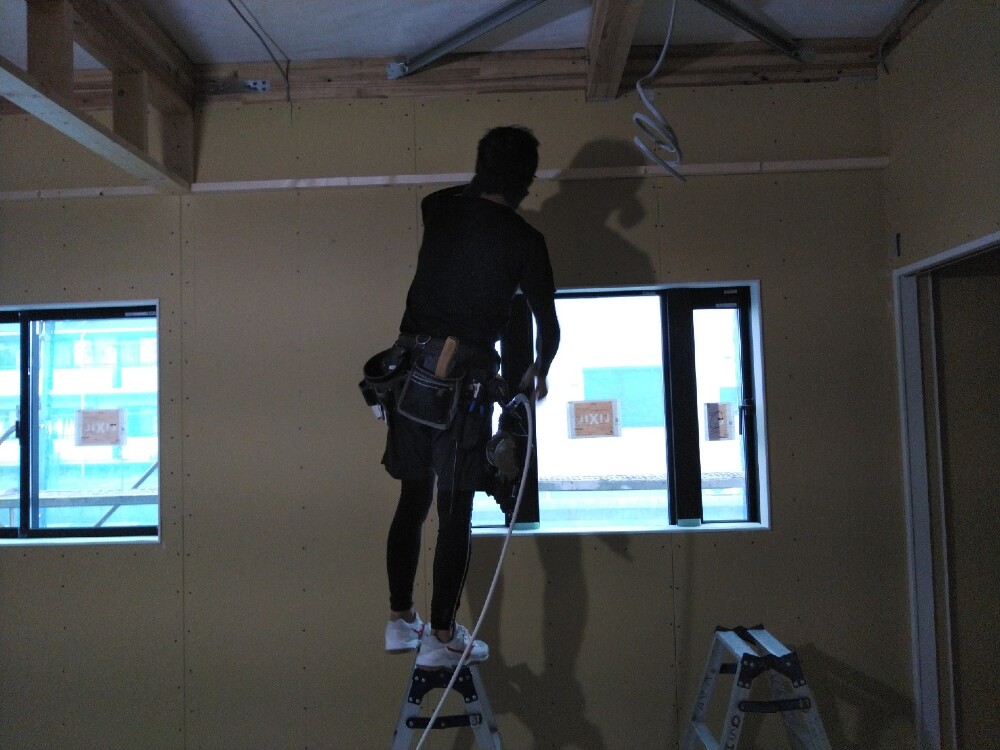

天井下地施工中
この現場は天井下地の施工中です。
本日、内部板張りの材料も搬入しました。
板張りの施工楽しみです!
- 8. 2022年09月24日
-
板張り終了
大工工事の最後に板張り終了しました。

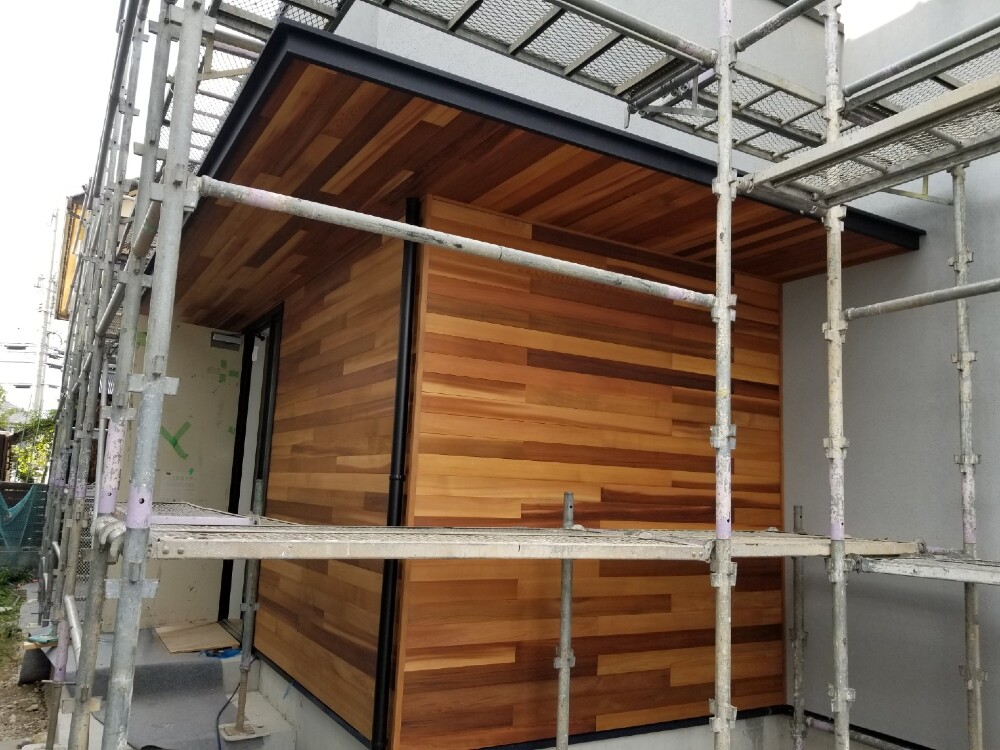

レッドシダーの板張りはとても美しいです!
- 9. 2022年09月30日
-

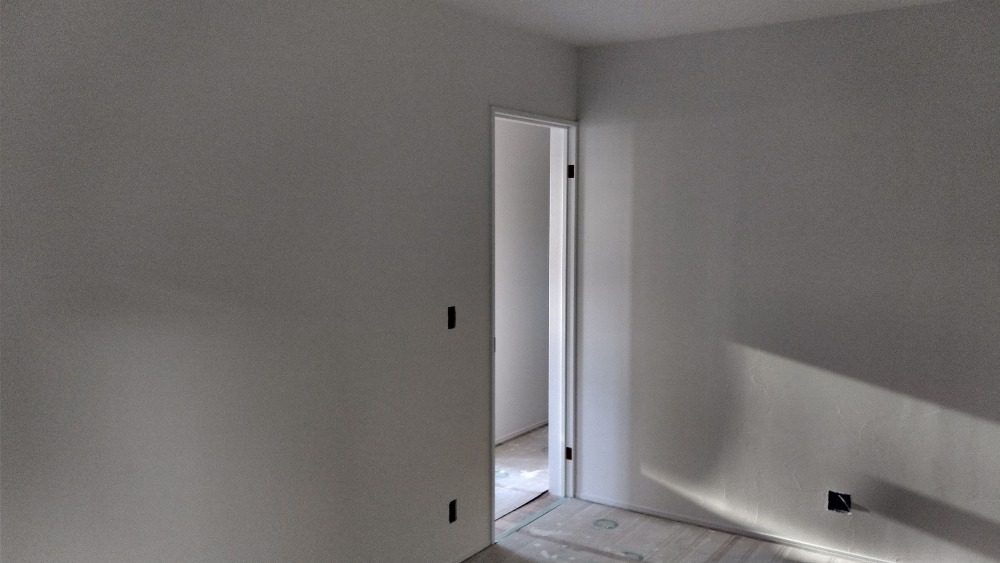

白い空間より
内部の塗り壁が進みました。
塗り壁の真っ白な独特の雰囲気に
なっていました!
- 10. 2022年10月06日
-
設備取付
設備取り付けのタイミングになると
現場に入るのは電気屋さんと水道屋さん。

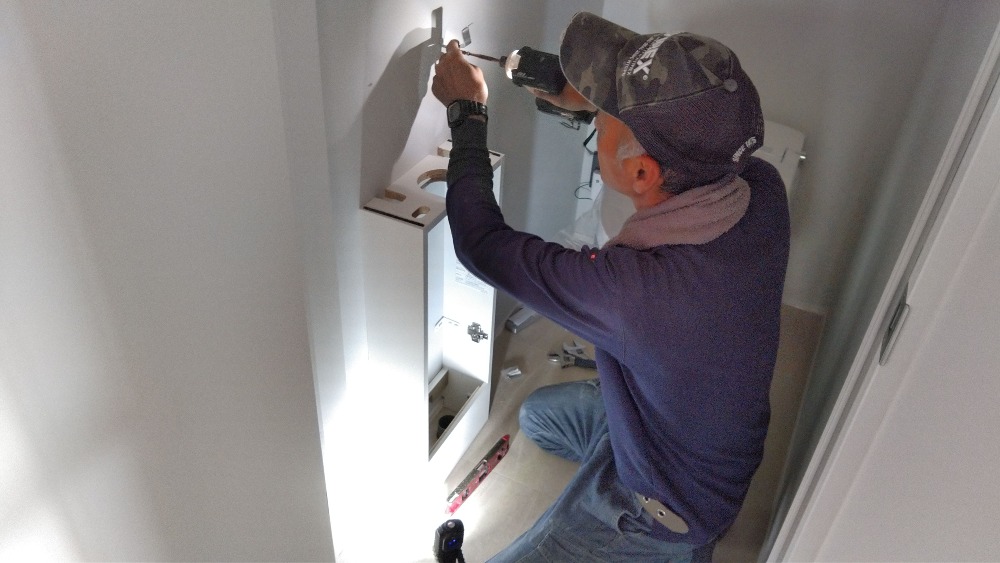

本日、現場に行った時はトイレ設備の取付中。
トイレ内のキャビネットやペーパーホルダーの
取り付けもしていきます。
設備も取り付けが終わるとグッとお引渡しが
近づいてきます。
- 11. 2022年10月14日
-
タイル施工完了
お引渡し間近。

タイルの施工も完了しました。
タイルの壁面があるだけで一味違います!
