吹抜けに大きな窓と鉄骨階段が魅力の家

尾道市向島町

地域別にみる|すべて

建築中レポート

1. 2024年03月22日
着工

着工

新規物件着工しました。
新しい物件が始めるとワクワクします。
進捗をお楽しみに!

2. 2024年04月05日

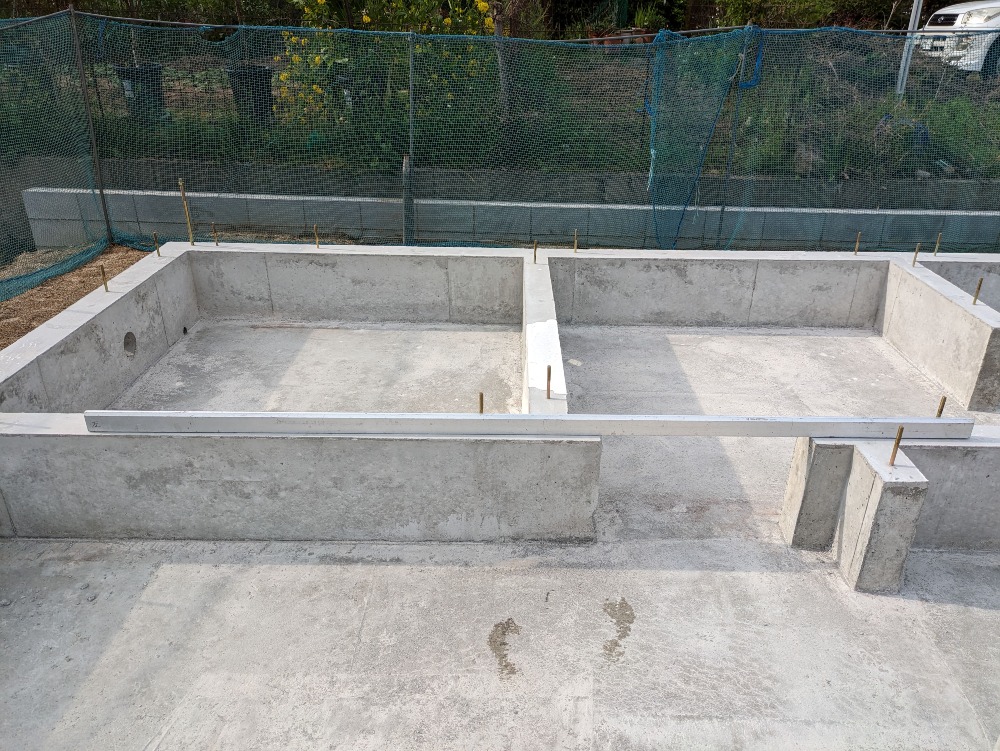

基礎検査

基礎検査

本日は基礎完成後の基礎検査。
表面の凹凸、硬さ等の色々な検査をしていきました。
次は先行配管に入っていきます。

3. 2024年04月11日
先行配管検査

先行配管検査

来週の上棟に向けての工事が進んでいます。
昨日は床下配管施工後の検査を行ってきました。
内容としては、
・ジョイント部分の糊付けの状態
・配管の勾配
について確認していきます。

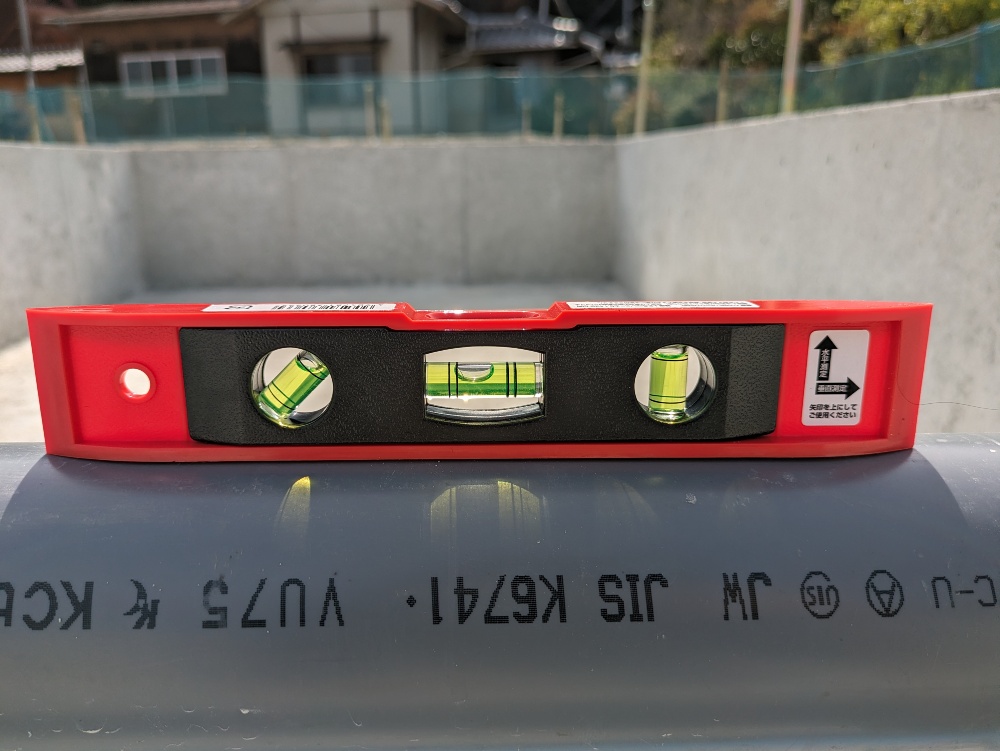

配管の勾配については、
写真のように実際に水平器をあてて
勾配の確認を行っていきます。
今日と明日は土台施工の予定と
なっています。
上棟まであともう少しです。

4. 2024年04月16日

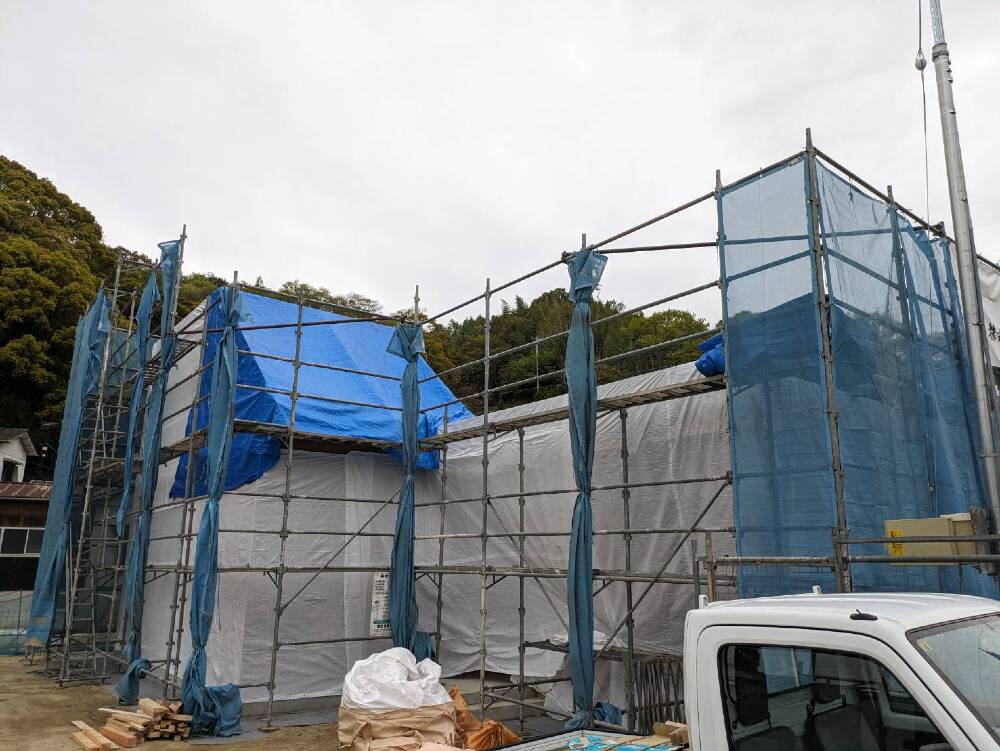

祝☆上棟☆

祝☆上棟☆

昨日、1件上棟が終わりました。
雨が微妙な感じでしたが、
無事に上棟が終わりました。
遂に大工工事がスタートです。
家の進捗をお楽しみに!

5. 2024年04月20日
床水平検査

床水平検査

上棟1つ目の検査でいくつか確認していきます。
その中の一つが床の不陸。

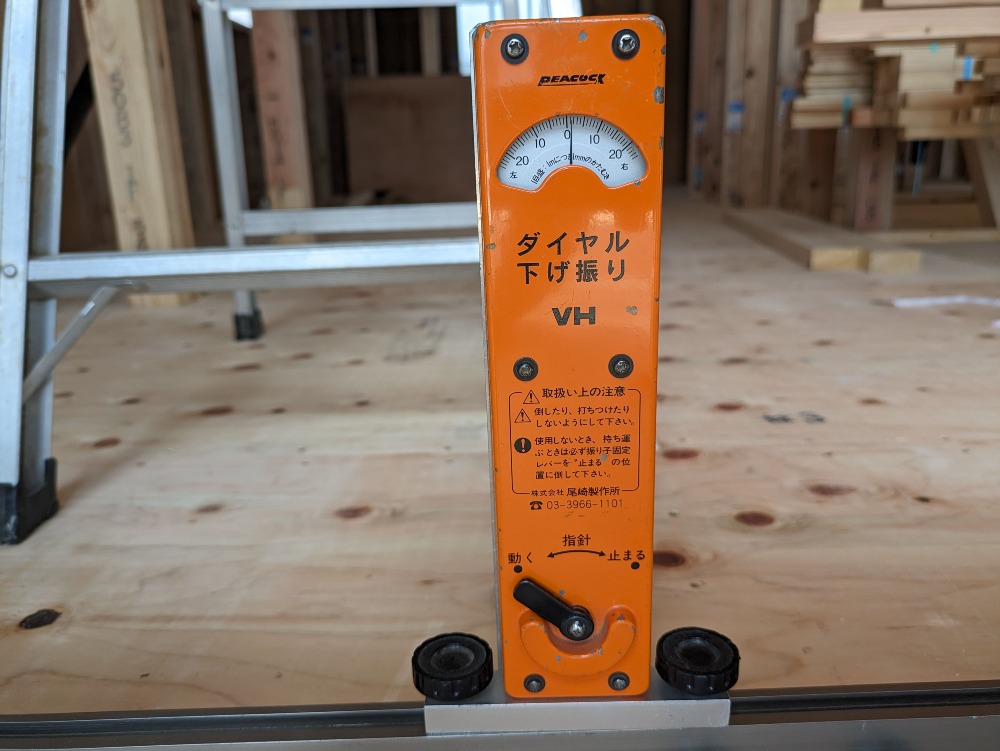

検査器具を床の合板の上に置いて
左右の傾きをみていきます。
複数箇所確認、結果OK。
次の工程へ進んでいきます。

6. 2024年04月25日
セルロース施工準備

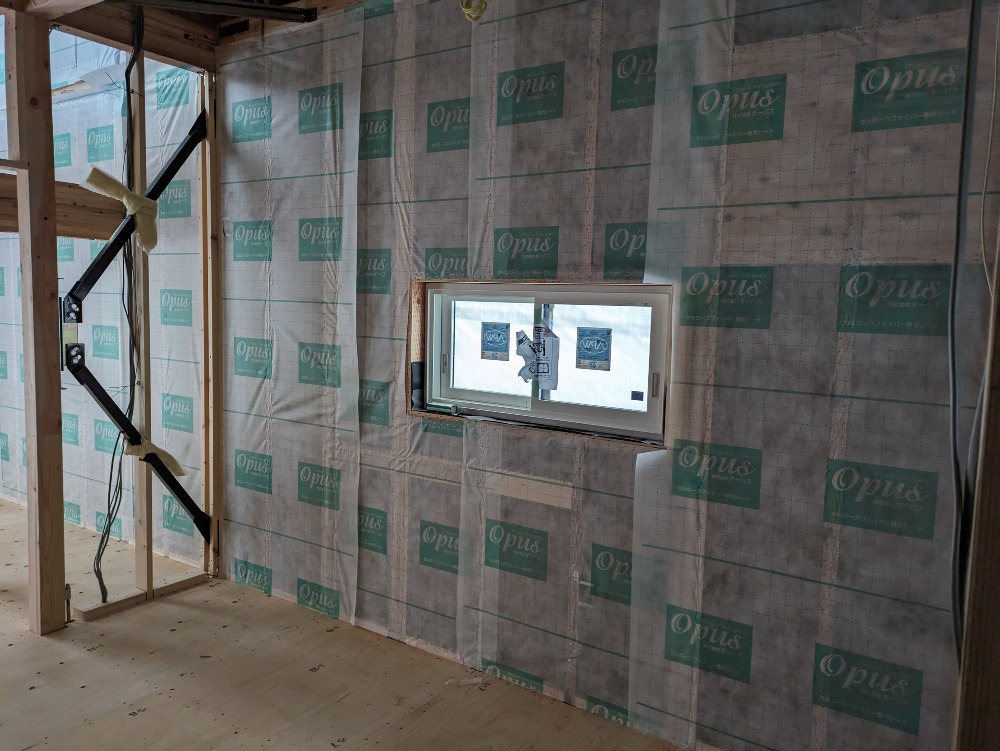

セルロース施工準備

ここの現場は連休中に
壁の断熱材であるセルロースの施工に
入ります。
もう事前準備に入り、
専用の不織布が施工されています。
次は施工に関しての話が出来ればと思います。

7. 2024年05月17日

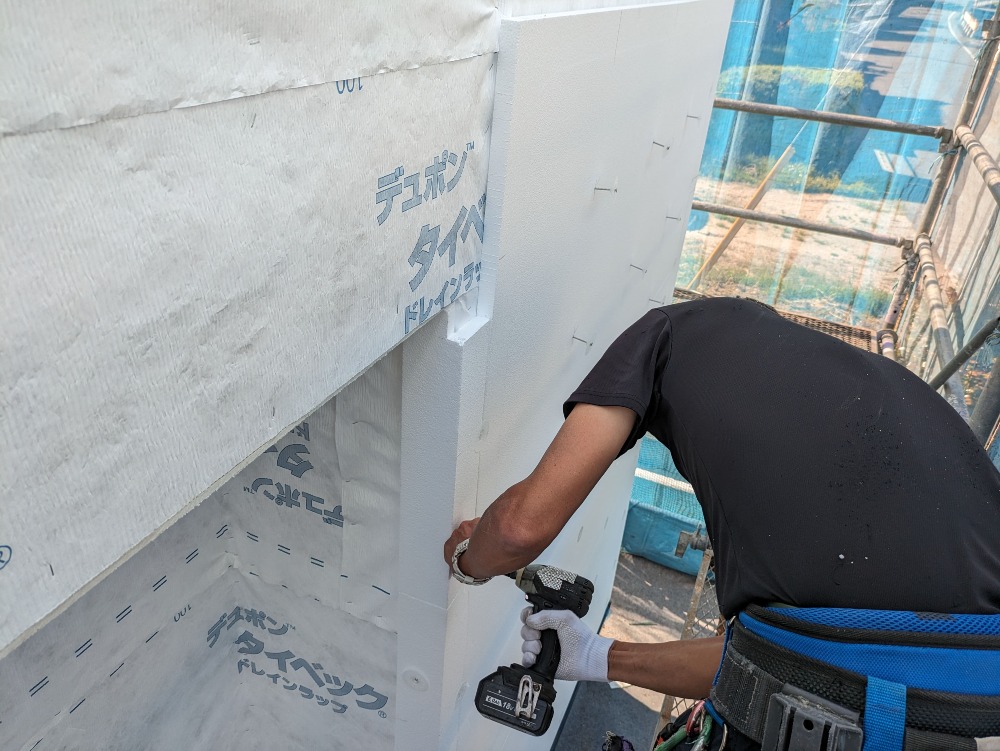

外断熱施工

外断熱施工

外断熱施工の様子。
EPSボードと呼ばれる材料を1枚1枚ビスで
留めていっています。
GW中に施工が終わった内側のセルロースと
併せてW断熱の家の完成です。

8. 2024年05月23日

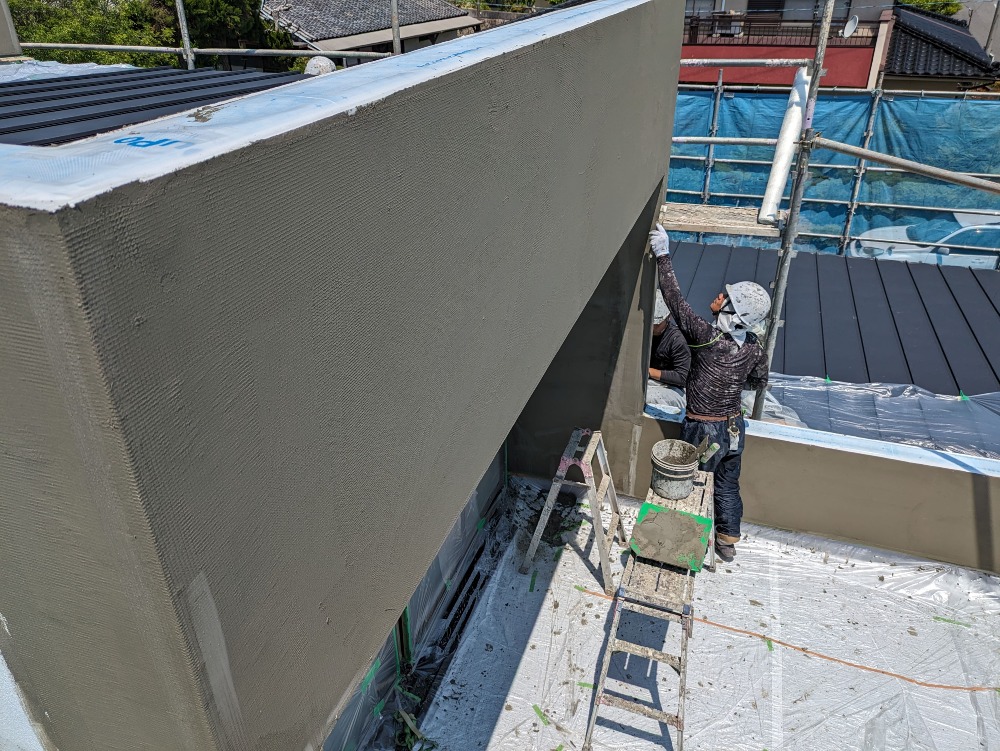

外部塗り壁工事

外部塗り壁工事

外部塗り壁工事に入りました。
外部も少しずつ完成に近づいています。
まずは下塗り材から施工していきます。

9. 2024年06月01日
大工工事完了

大工工事完了

大工工事完了しました!

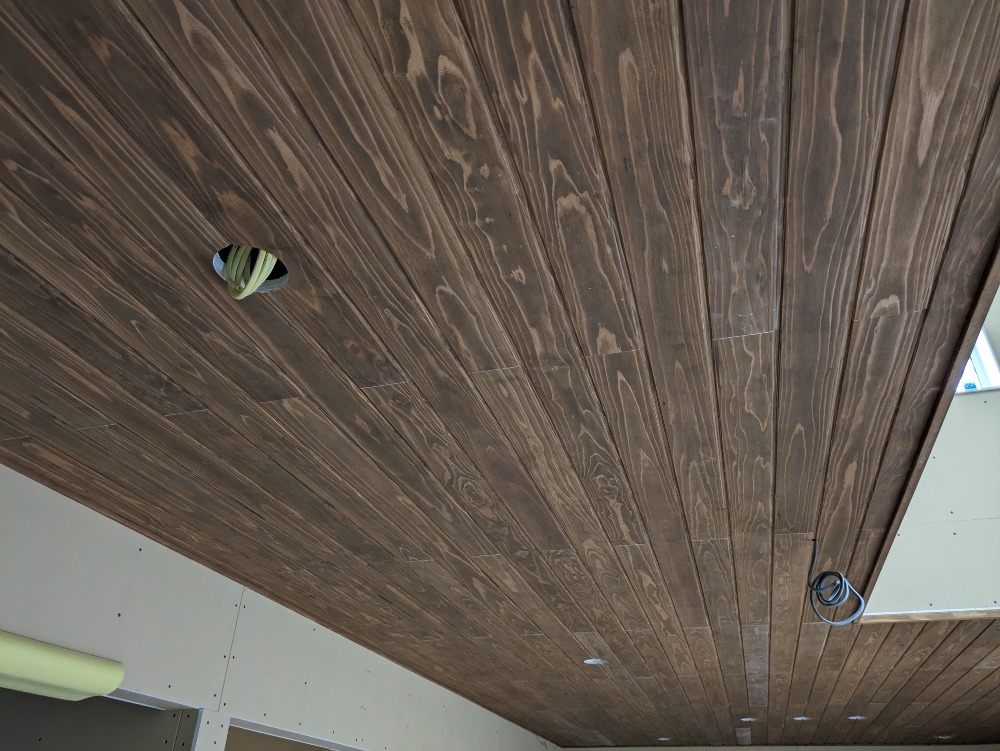

この家で個人的なお気に入りはLDの天井板張り。
オーク色の杉板でやっていますが、
凄く存在感のあるものに出来上がっています!

10. 2024年06月07日
内部塗り壁

内部塗り壁

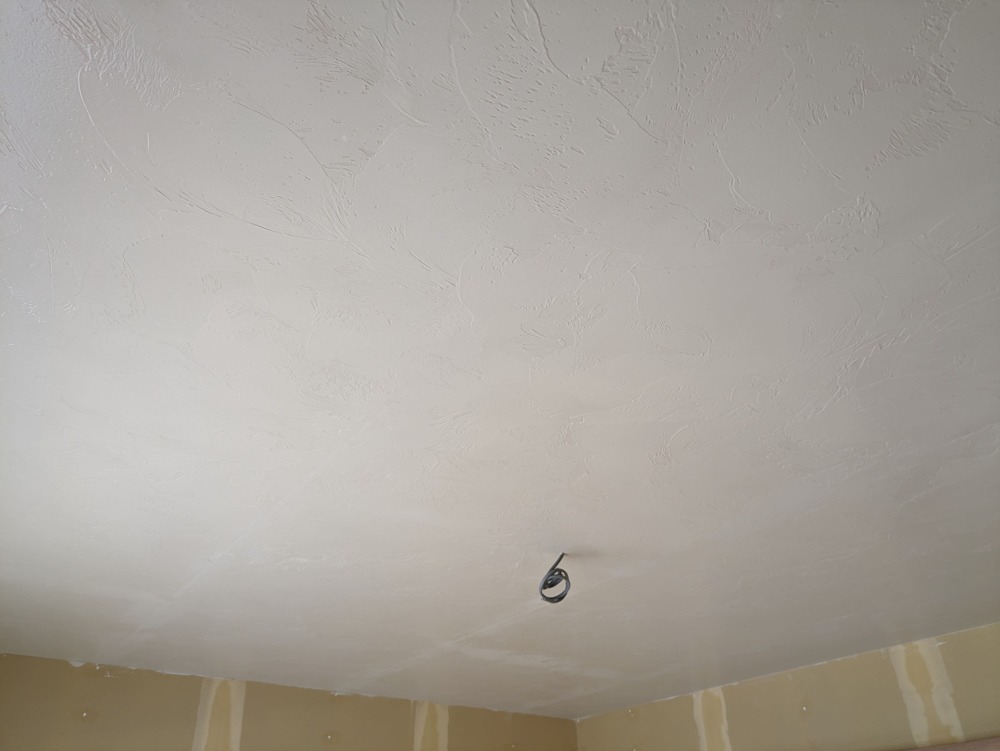

内部塗り壁に入っています。
内装も本格的なところに入ってきたなっという感じです。
天井からスタートして壁へと施工をすすめていきます。
真っ白な空間ができるまでもう少しお待ちください。

11. 2024年06月15日
器具付け

器具付け

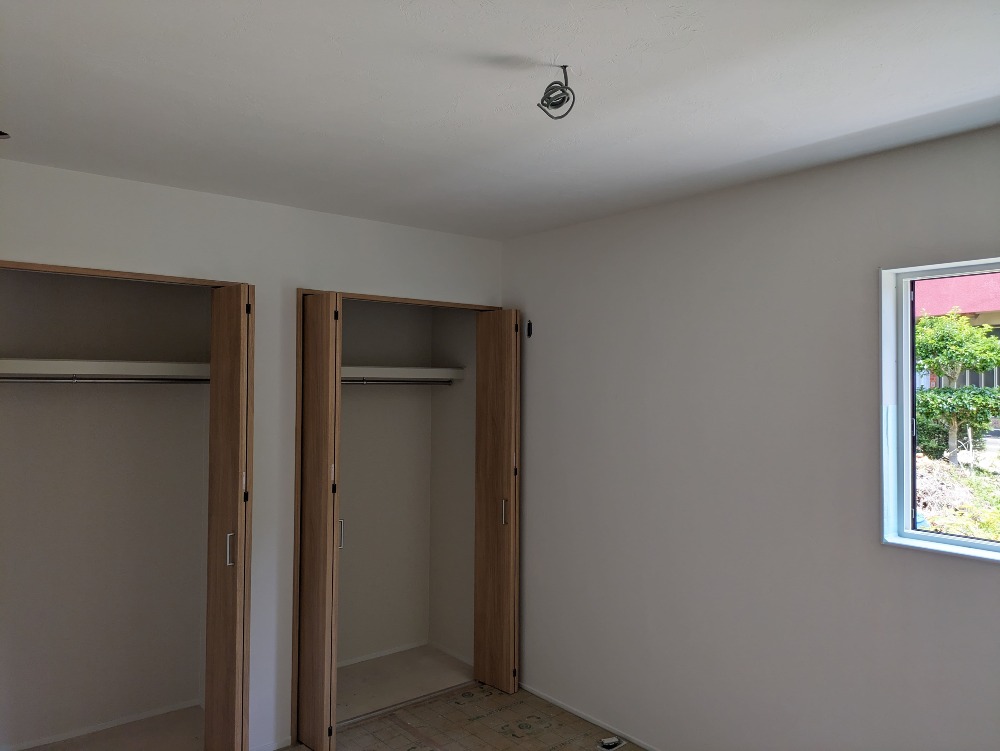

予定よりも少し早いですが、
現場では器具付けに入っていっています。
器具付けは照明やトイレといった部分を
取り付けていく仕上げのような作業です。
進捗をお楽しみに!

12. 2024年06月21日
大工2期工事

大工2期工事

今日、明日と大工2期工事です。
鉄骨階段や手摺りの取り付け、
外部の板張りをしていきます。

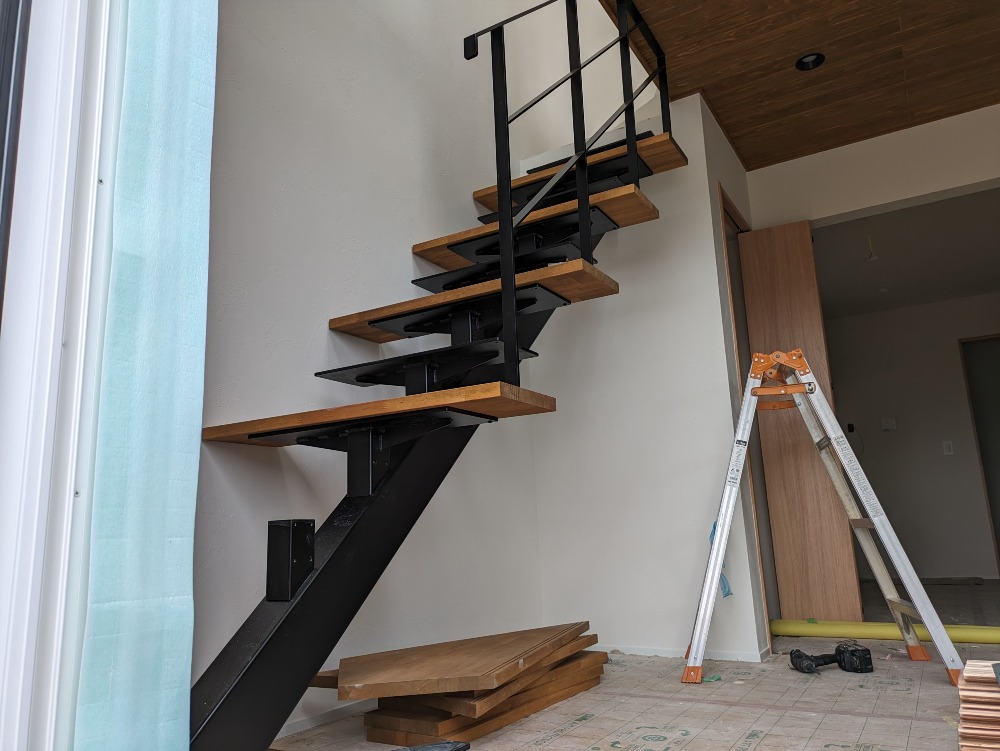

写真は取り付け途中の鉄骨階段。
完成が楽しみです!

13. 2024年06月28日
お引渡し間近

お引渡し間近

遂に明日お引渡しになります。
着工した約3カ月前の写真と見比べてみると
とても印象的な家が出来ました。
外部も塗り壁の途中までしか
お見せできていませんでしたが、

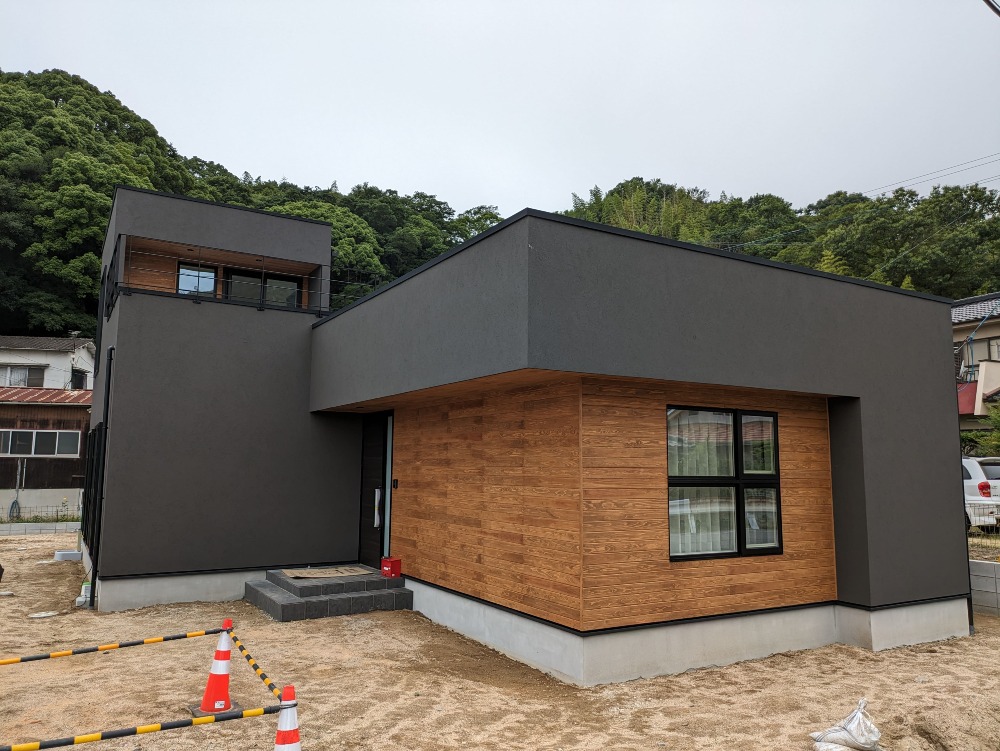

外部は写真のようになりました。
チャコールブラウンの塗り壁に
板張りが良い感じにマッチした家になりました!
